Công ty TNHH Điện lực AES-TKV Mông Dương (Công ty BOT), chủ đầu tư của Dự án Điện BOT Mông Dương 2, là một công ty trách nhiệm hữu hạn được thành lập bởi các công ty thành viên của AES Corporation (Mỹ), Posco Energy (Hàn Quốc) và China Investment Corporation (Trung Quốc) theo cơ cấu như sau: AES -VCM: Chiếm 51%, POSCO: Chiếm 30%, CHINA INVESTMENT CORPORATION:19%.

Công suất: 1120 MW tinh, với 2 tổ máy mỗi tổ 560MW.  Nhiên liệu: đốt than. Vốn đầu tư: khoảng 2 tỉ USD.  Hình thức đầu tư: 100% đầu tư trực tiếp nước ngoài theo hình thức Xây dựng – Kinh doanh – Chuyển giao (BOT). Nhà máy sẽ được chuyển giao cho Chính phủ Việt Nam sau 25 năm vận hành. Thời điểm dự kiến Vận hành thương mại Nhà máy điện trong năm 2015.

Ngày 20.04.2014 Công ty CP Zenlube Việt Nam chính thức ký hợp đồng và triển khai: Cho thuê giàn giáo và thi công hệ bảo ôn cách nhiệt tại Nhà máy Nhiệt điện Mông Dương 2.

Quá trình triển khai thi công BOILER 1

Ngay khi ký hợp đồng Công ty CP Zenlube Việt Nam đã bố trí và chuẩn bị nhân sự cũng như trang thiết bị để tiến hành thi công tại Nhà Máy  Nhiệt điện Mông Dương 2:

-Về con người: Công ty đã tiến hành đạo tạo các nghiệp vụ,  kỹ năng cần thiết để phục vu thi công. Số công nhân viên  tính đến thời điểm 30.04.2014  là: 120 người.

-Về chỗ ăn, ở: Công ty thuê 2ha đất tại Phường Mông Dương cách Nhà máy 3 km và bố trí dựng nhà cho cán bộ công nhân viên và được chia ra làm 04 khu.

Khu 1:  Được xây thành 03 phòng (1 phòng giành ban quản lý dự án; 1 phòng họp và 1 phòng để nghỉ)

Khu 2:  Được xây thành 03 nhà liền kề, mỗi một nhà liền kề có diện tích 50 -70m2 để giành cho công nhân nghỉ

Khu 3: Khu nhà ăn và sinh hoạt cho công nhân viên

Khu 4: Khu vực nhà bếp nấu ăn phục vụ cho công nhân viên

Khu 5: Khu vệ sinh cho công nhân viên

-Về phương tiện vận chuyển: Công ty bố trí 03 xe otô để phục vụ cán bộ công nhân viên

Xe bán tải : Phục vụ chở ban lãnh đạo cũng như quản lý dự án tại Nhà Máy

Xe ô tô     : Xe 45 chỗ vận chuyển công nhân viên

Xe tải 2,5 tấn: Vận chuyển nguyên vật liệu từ cảng về Nhà Máy

Kết quả thi công BOILER 1

Sau 03 tháng triển khai Zenlube đã hoàn thành khối lượng đặt ra, ngày 30.06.2014 Công ty Zenlube Việt Nam đã bàn giao BOILER 1 để Nhà Máy vận hành và chạy thử theo đúng tiến độ.

Khối lượng BOILER 1 Zenlube đạt được như sau:

Đối phần Scaffolding /giàn giáo      : Hoàn thành nghiệm thu 8000m

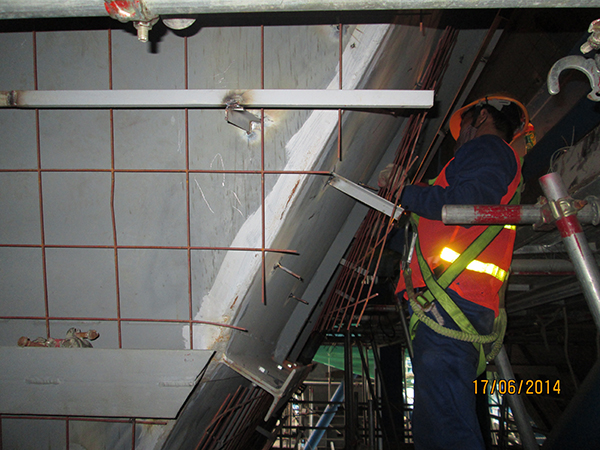

Đối phần Welding/hàn giá đỡ         : Hoàn thành nghiệm thu 1000m

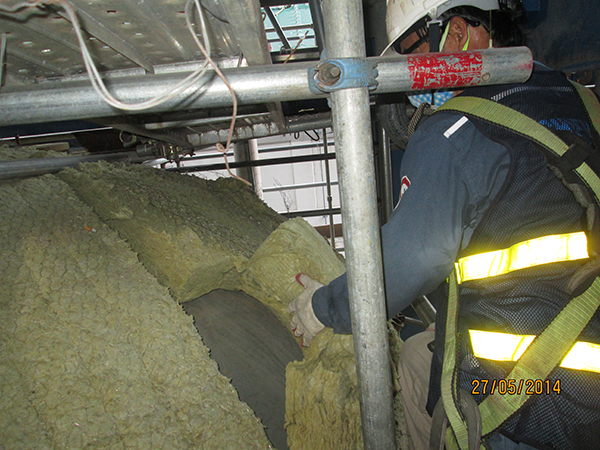

Đối phần Insulation/ bọc bảo ôn     : Hoàn thành nghiệm thu 8000m

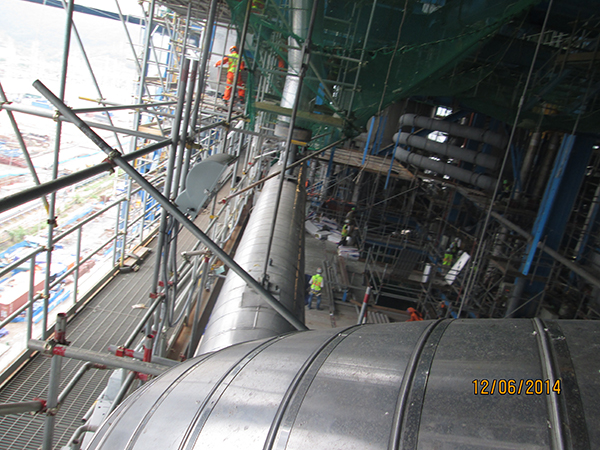

Đối phần Cladding/bắn tôn             : Hoàn thành nghiệm thu 8000m

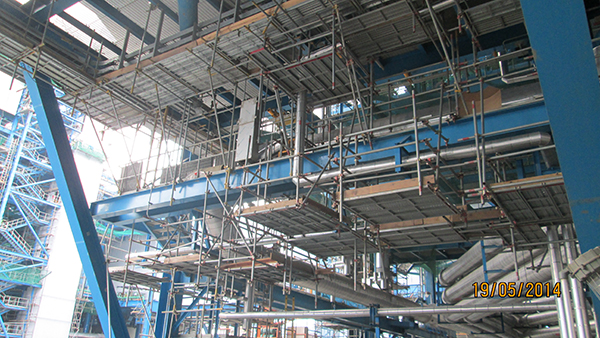

Một số hình ảnh Zenlube thi công tại Nhà máy Nhiệt điện Mông Dương 2 của BOILER 1
