Công ty cổ phần Zenlube Việt Nam khởi đầu năm thứ 3 với nhiều sóng gió và tiếp tục dấn thân vào lĩnh vực bảo dưỡng sửa chữa. Đây là phép thử cho chiến lược quản trị và kinh doanh mà công ty đã chọn. Ngày 11/04/2016 Công ty CP Zenlube Việt Nam( ZENLUBE) đã chính thức ký hợp đồng dịch vụ số: 08/2016 -HĐXD-KHĐT/PVCFC-ZENLUBE với Công ty CP Phân bón Dầu khí Cà Mau(PVCFC) để thực hiện gói thầu " Sơn bên ngoài các trạm truyền và mua bảo hiểm công trình".
Thời gian thực hiện là 58 ngày kể từ ngày ký hợp đồng. Nội dung công việc cụ thể như sau:
* Lắp đặt giàn giáo:
- Lắp giàn giáo chiều cao trên >10m : khối lượng giàn giáo lắp đặt 4.012 m3
- Lắp giàn giáo chiều cao dưới <10m: khối lượng giàn giáo lắp đặt 3.692m3
* Phần sơn các trạm truyền:
- Trạm truyền số 2: diện tích sơn 1.256m2
- Trạm truyền số 3: diện tích sơn 256m2
- Trạm truyền số 4: diện tích sơn 1.535m2
- Trạm truyền số 5: diện tích sơn 1.267m2
- Trạm truyền số 6: diện tích sơn 625m2
Căn cứ vào tiến độ ngay khi ký hợp đồng Công ty CP Zenlube Việt Nam bằng công văn số: 16/2016/ZENLUBE đã đề xuất giải pháp thi công để rút gắn tiến độ, biện pháp thi công khi trời mưa:
- Về vật tư giàn giáo : Chủ động vận chuyển giàn giáo đầy đủ khối lượng đến các vị trí cần triển khai
- Về nhân sư : Tăng cường gấp đôi số nhân công so với kế hoạch
- Về cách thức thi công : Thay vì cuốn chiếu sẽ tiến hành thi công đồng loạt tất cả các trạm truyền và trên đỉnh các trạm truyền sẽ sử dụng bạt che phủ khi trời mưa
- Về vệ sinh môi trường : Cho căng lưới phủ bao quanh các vị trí thi công
Một số hình ảnh thi công tại các trạm truyền

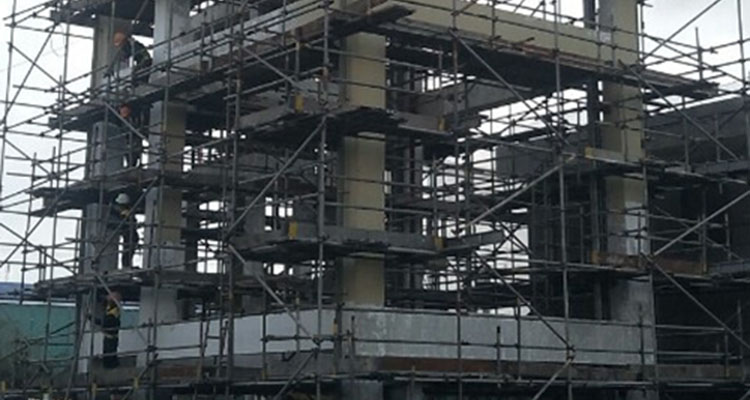

Trạm truyền số 2

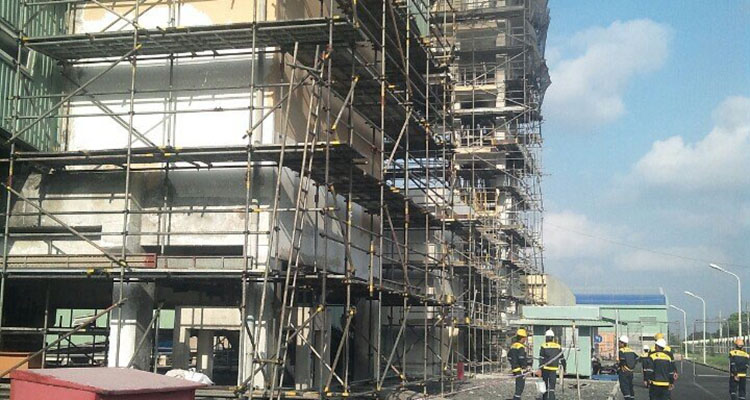

Trạm truyền số 3
Hợp đồng ký kết thi công. Downdoad tại đây:Hợp đồng thi công
